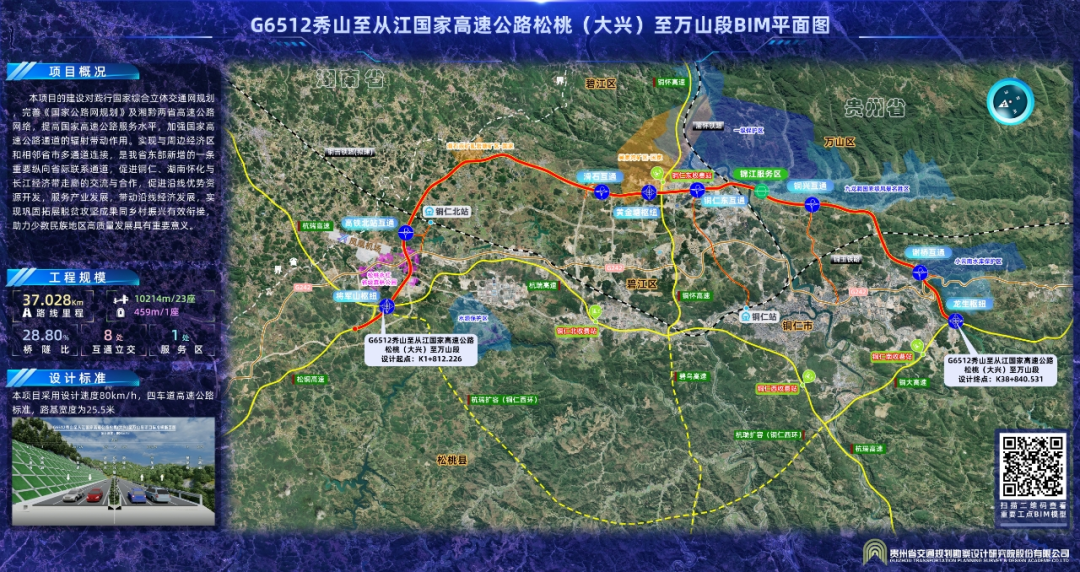

近日,贵州交投集团投资建设的G6512秀山至从江国家高速公路松桃(大兴)至万山段高速公路项目建设稳步推进。目前,全线各标段施工已全面铺开,临建工程基本就绪,主体工程进展顺利。全线先行用地手续、先行施工许可已批复,已批复先行动工点共计28处,可施工点共计18处。截至11月底,已完成路基工程挖方施工77.16万方,填方24.94万方,20道涵洞正在施工;桥梁工程完成桩基施工227根,浇筑72根;T梁预制完成2片。
松万高速TJ-1标
1.项目经理部、工地试验室、二工区驻地建设完成投入使用。3号钢筋房全部建设完成投入使用,租赁的拌合站已完成建设并投入使用;自建料场2个,其中2号料场已建设完成投入使用;正在建设的有4号预制场。施工便道12条5800米,目前已完成2条885米。
2.路基工程
(1)K6+300~K11+760段路基挖方累计完成14万方,填方累计完成2.5万方。

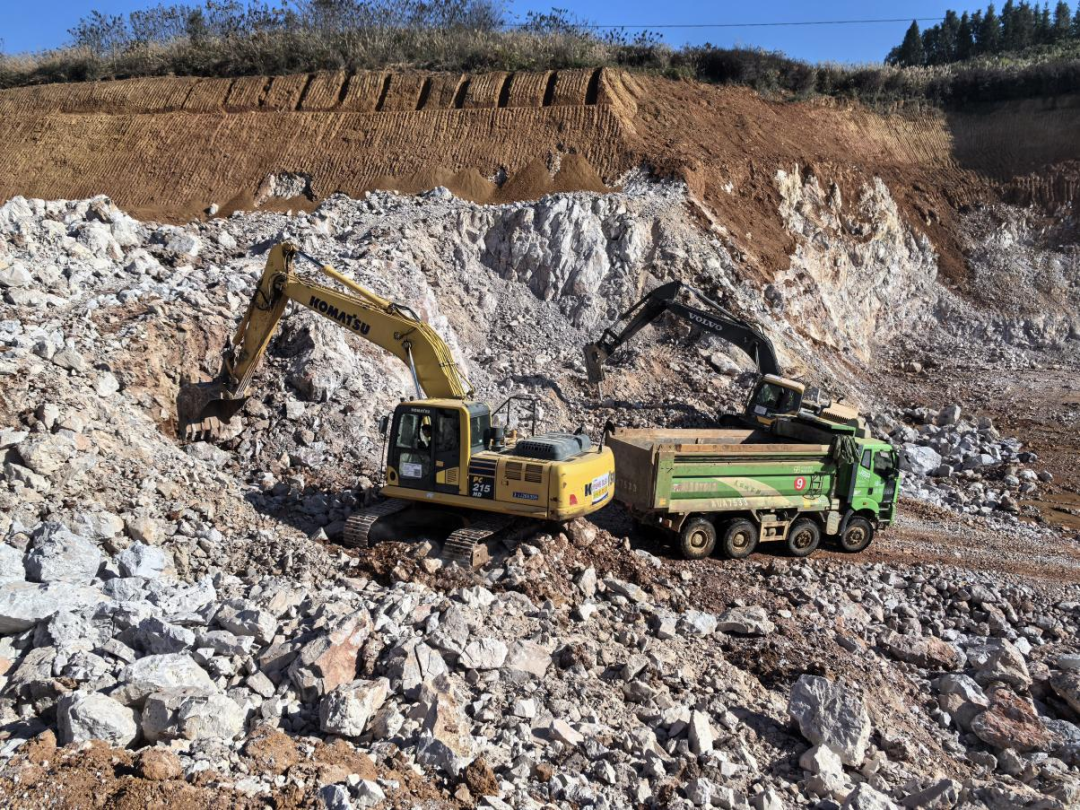

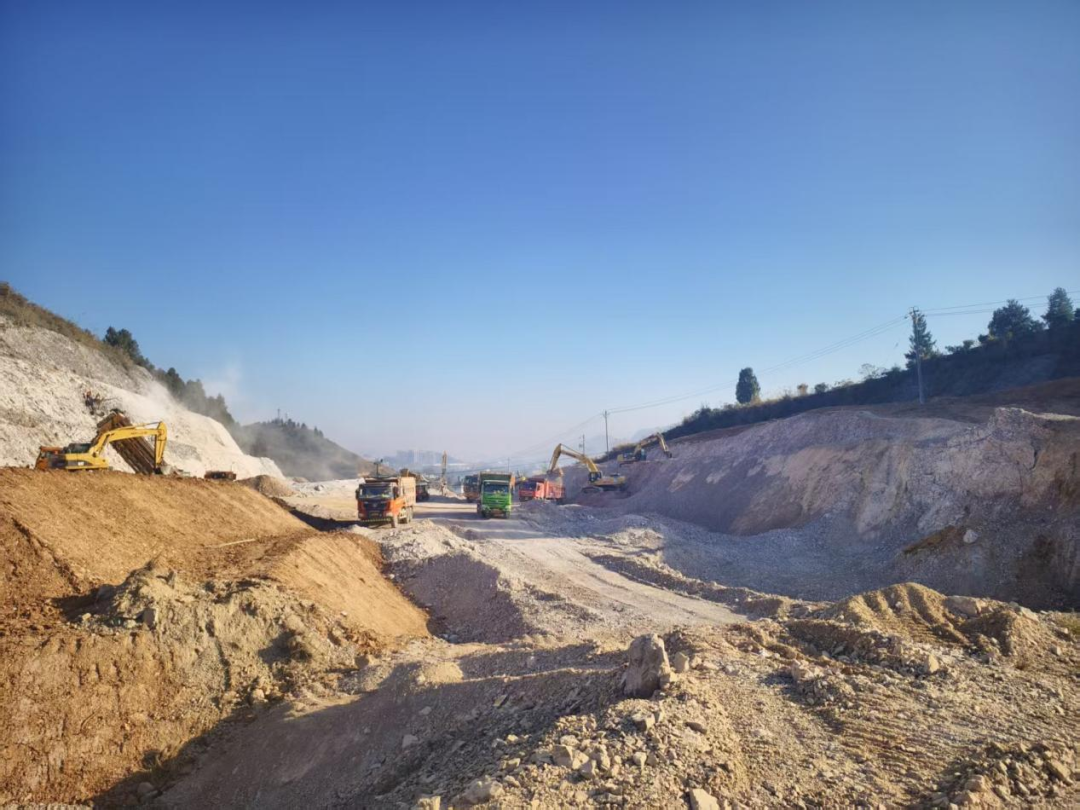

K6+400-K11+753.5段路基土石方挖运
(2)K12+015~K17+100段路基挖方累计完成9.8万方,填方累计完成3.6万方。

K14+430-K14+696段路基强夯
(3)K17+100~K20+300段路基挖方累计完成15.4万方,填方累计完成6万方。

K18+200-K18+400段路基强夯
3.涵洞工程。目前有13座涵洞正在进行基础及台身施工。

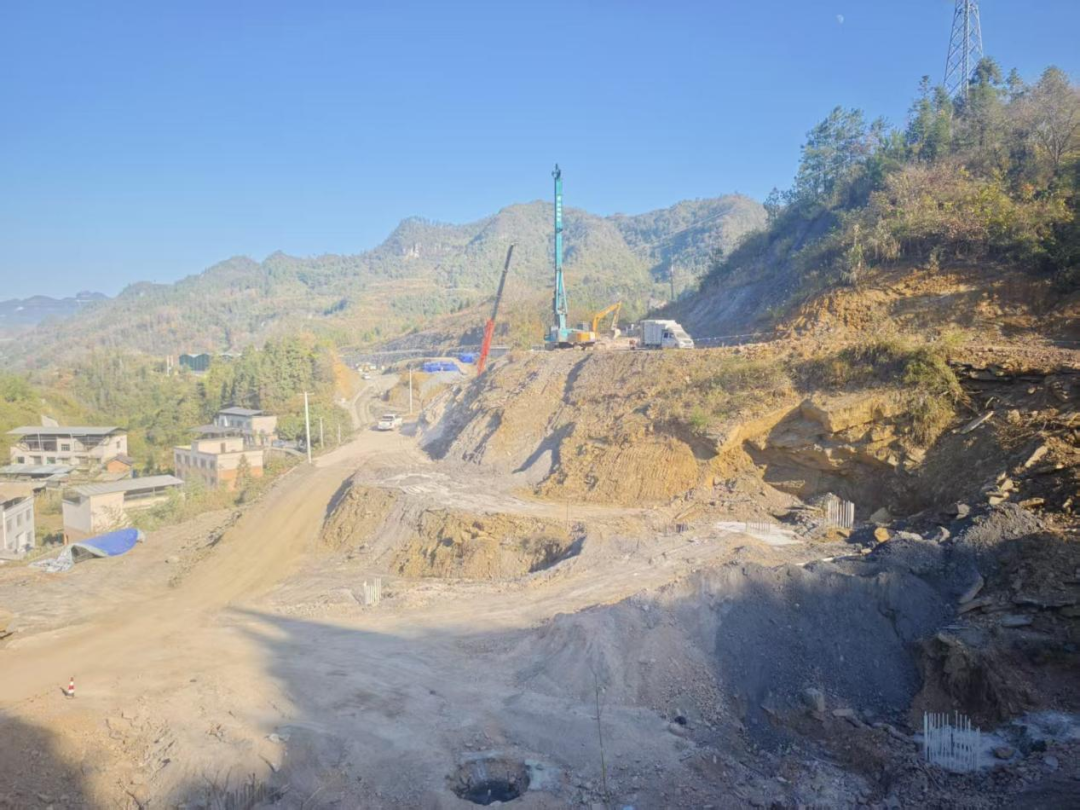

K16+320涵洞基础施工
4.桥梁工程

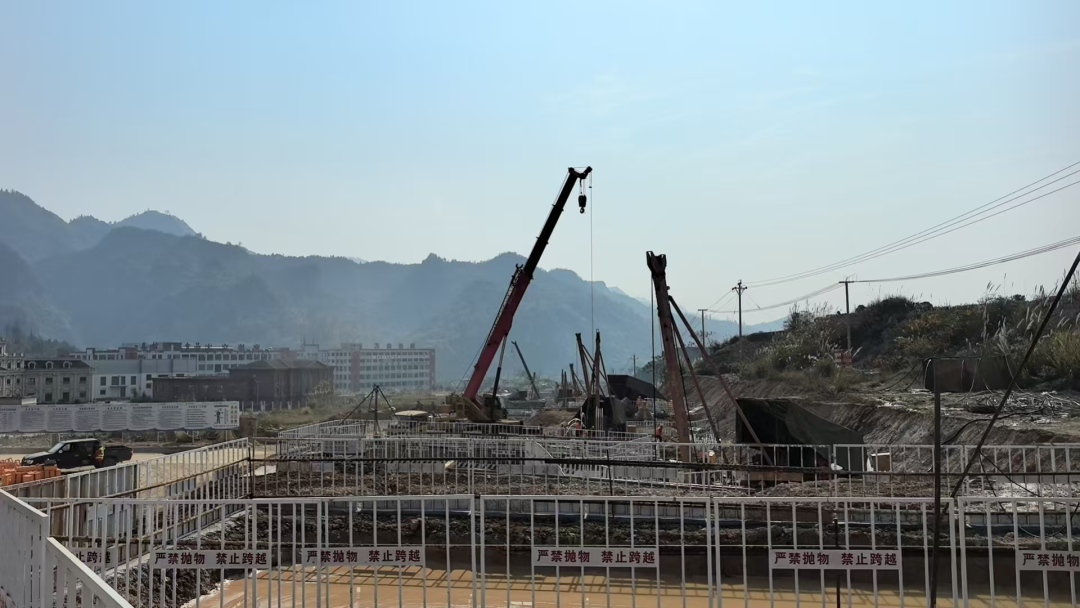

牛场湾大桥桩基施工

牛场湾大桥承台施工
(1)牛场湾大桥:设计桩基共32根,墩柱8根,现浇箱梁3跨,累计完成21根。

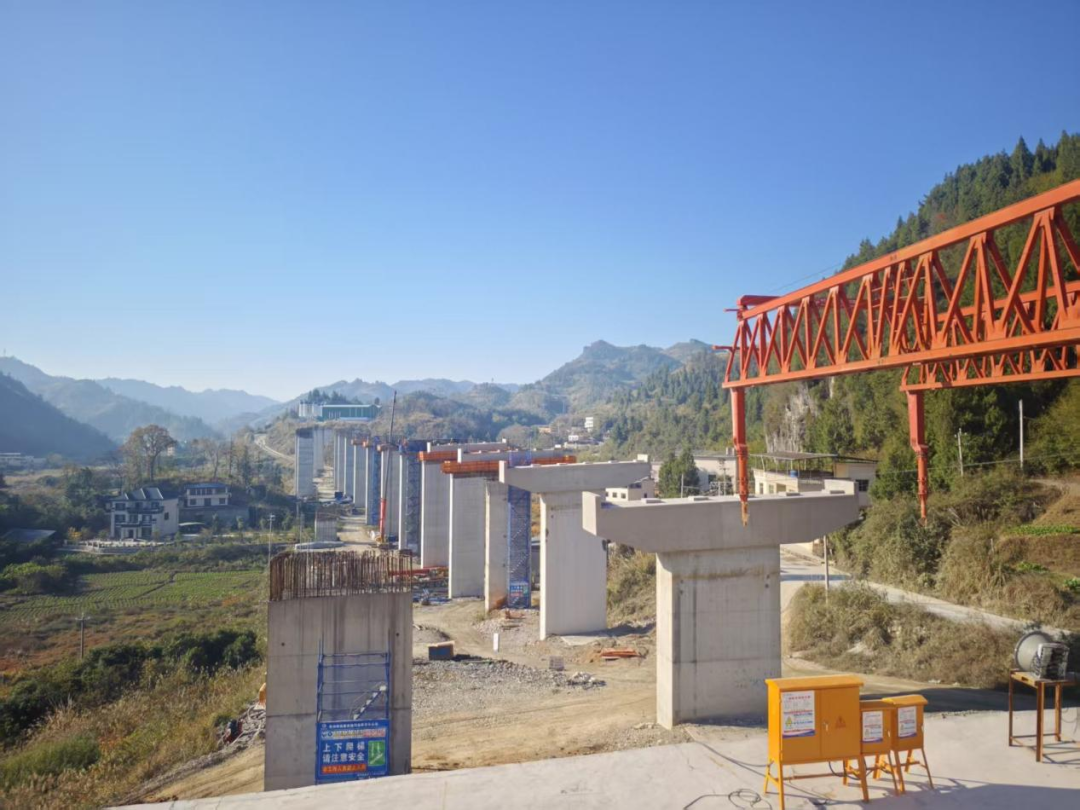

岩屋口大桥施工
(2)岩屋口大桥:设计桩基共24根,圆柱墩8根,实心方墩接长20根,盖梁7道,预制T梁80片,累计完成桩基13根、承台4个。

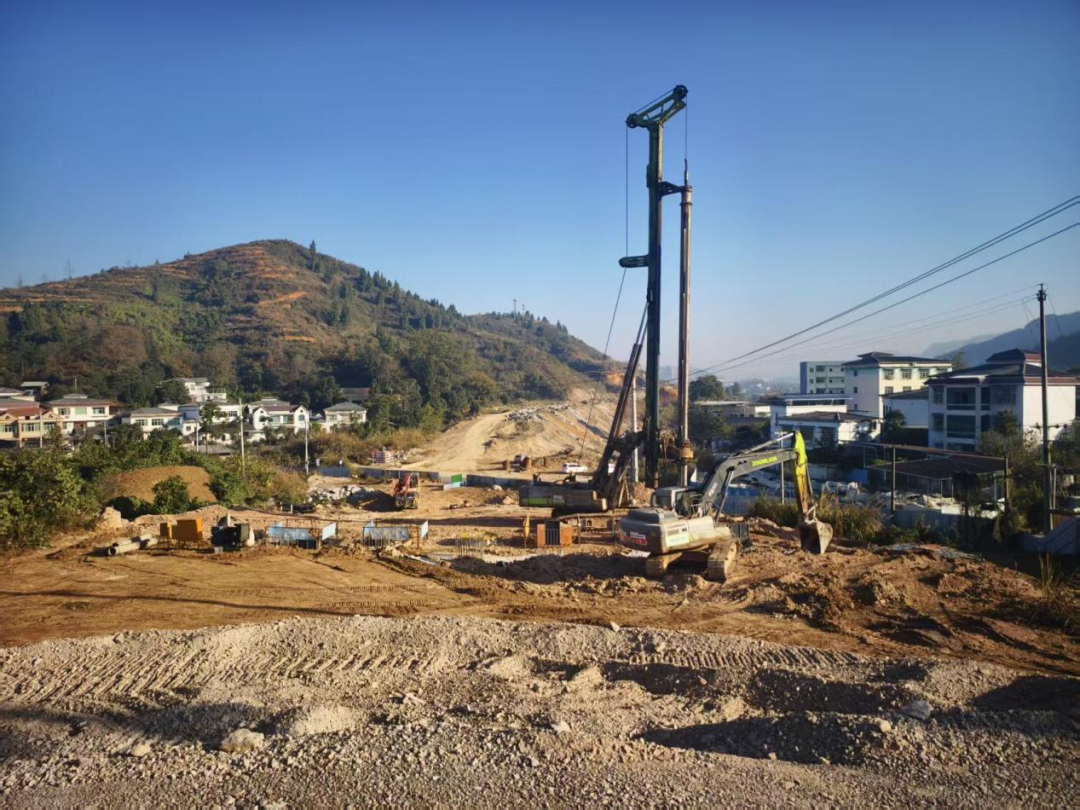

新屋场大桥桩基施工
(3)新屋场大桥:设计桩基共60根,墩柱36根,盖梁18道,预制T梁100片,累计完成桩基19根。
松万高速TJ-2标
1.项目经理部及试验室建设已完成、项目一工区、二工区、三工区已建设完成。拌合站:计划建设4个,已建设完成2个。正在建设2个,3号拌和站正在进行拌和机安装,4号拌合站正在进行料仓施工及拌和机基础施工;钢筋房:钢筋房6个,已完成建设2个,正在建设1个;施工便道13条12927米,目前已完成11条10989米。
2.路基工程:

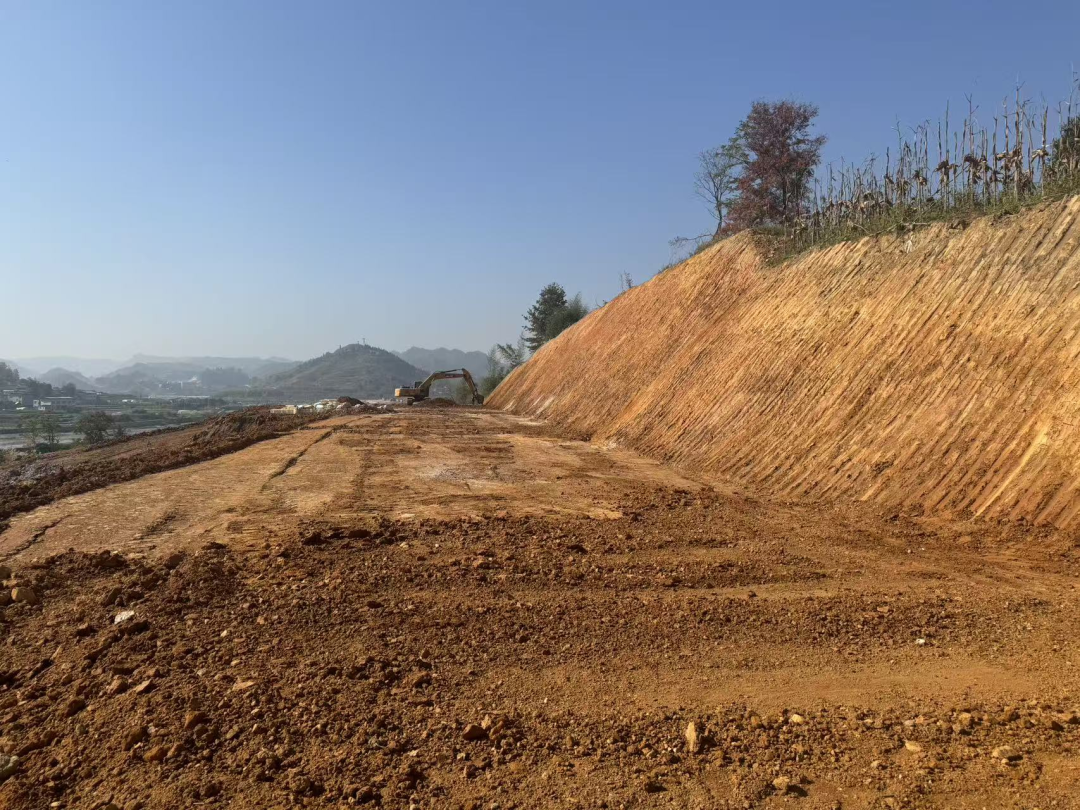

(1)K20+500~K21+600段路基施工。施工班组已进场,正在进行土石方开挖,累计完成路基挖方10.1万方,路基填方7.6万方。

K21+220~K21+600段路基填方施工
(2)K25+650~K27+800段路基正在进行土石方开挖及强夯施工,其中强夯段落为K26+060~K27+000,累计完成路基挖方5.97万方,强夯3.3万方。

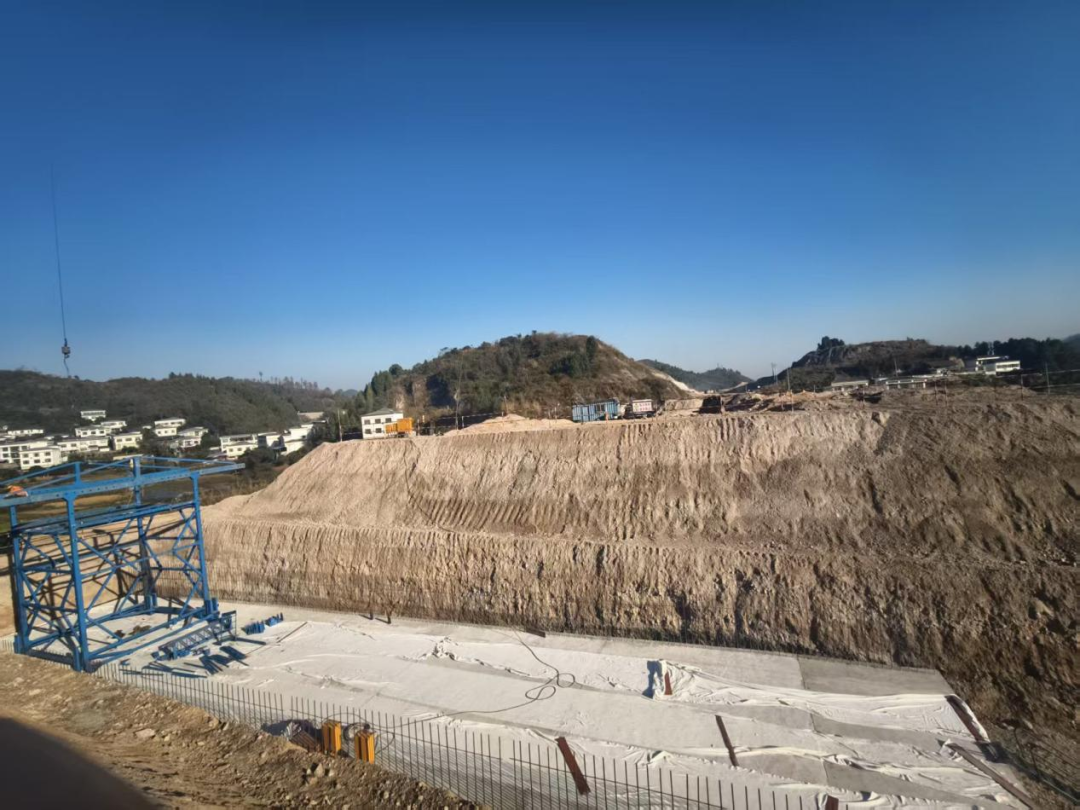

K26+200~K26+600表土集中堆放区坡面收整

K25+850~K26+200段路基挖方施工
(3)铜仁东互通A匝AKO+000~AK1+000段路基正在进行土石方开挖,累计完成路基挖方2.1万方。
(4)铜兴互通连接线LKO+000~LK4+799.995段路基累计完成路基挖方1.1万方。
3.涵洞工程。目前有6座涵洞正在进行基础及台身施工。

K21+220涵洞施工
4.桥梁工程:
(1)下木林大桥:设计桩基共101根,墩柱68根,盖梁31个,T梁共计205片,正在进行下构桩基旋挖施工,累计完成桩基47根。

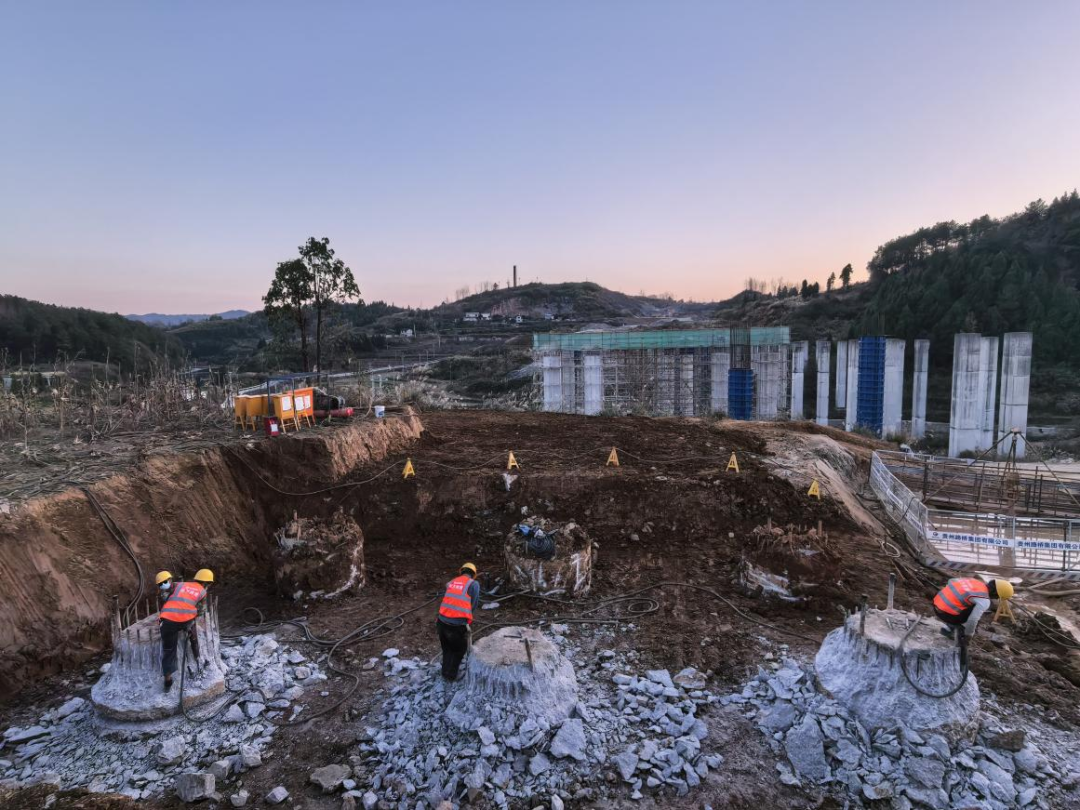

锦江特大桥0~34号墩桩基冲孔施工
(2)锦江特大桥:设计桩基共249根,墩柱230根,盖梁110个,T梁共计690片,正在进行下构桩基旋挖成孔及冲击成孔施工,累计完成桩基78根。
(3)铜仁东互通匝B桥:设计桩基26根,墩柱26根,盖梁13道,T梁65片,累计完成桩基6根。
(4)铜仁东互通匝E桥:设计桩基39根,墩柱29根,盖梁10道,T梁30片,现浇箱梁6跨,累计完成桩基2根。
松万高速TJ-3标
1.已完成项目经理部及试验室,一工区驻地、二工区驻地、四工区驻地。拌和站:计划建设4个,已建设完成1个,正在建设2个,2号拌和站已完成料仓施工,4号拌合站已完成料仓背墙施工;钢筋房:钢筋房6个,已建设完成1号、2号钢筋加工房,4号、6号钢筋加工房完成场地平整;施工便道16条8910米,目前已完成5条3750米。
2.路基工程
(1)K29+200~K30+000段路基施工,施工班组已进场,已完成清表,正在进行土石方开挖,累计完成14.22万方。

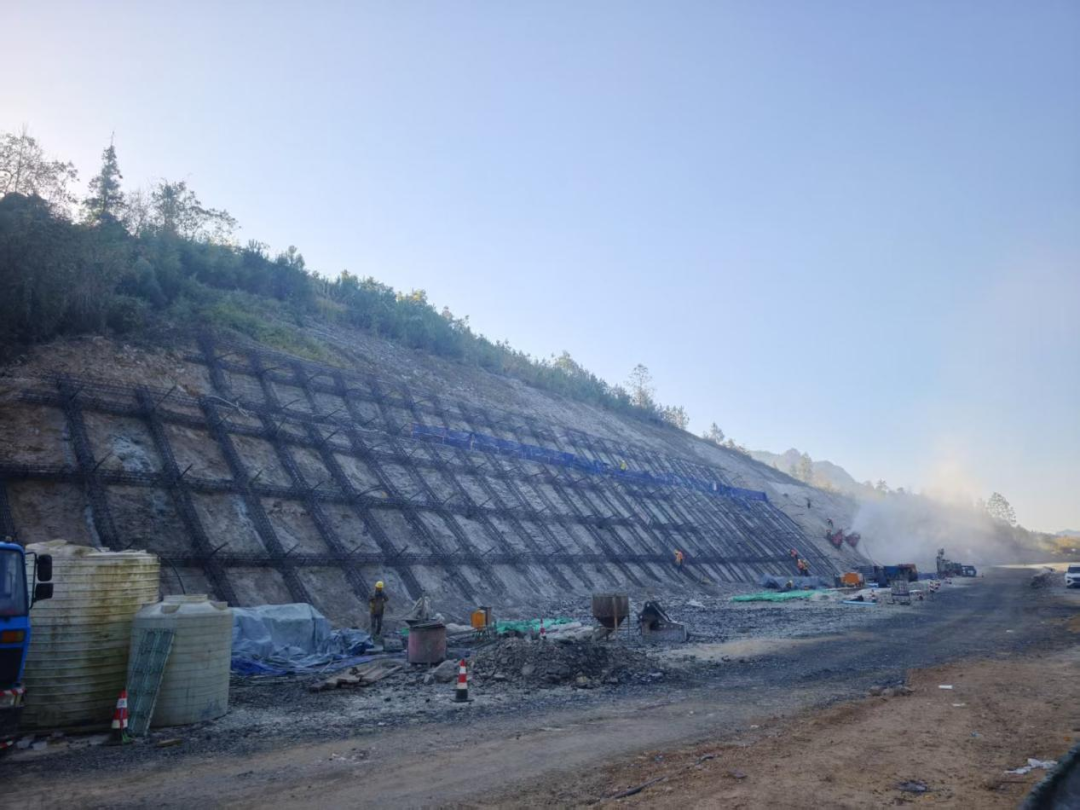

K29+200-K30+780段锚索框架梁

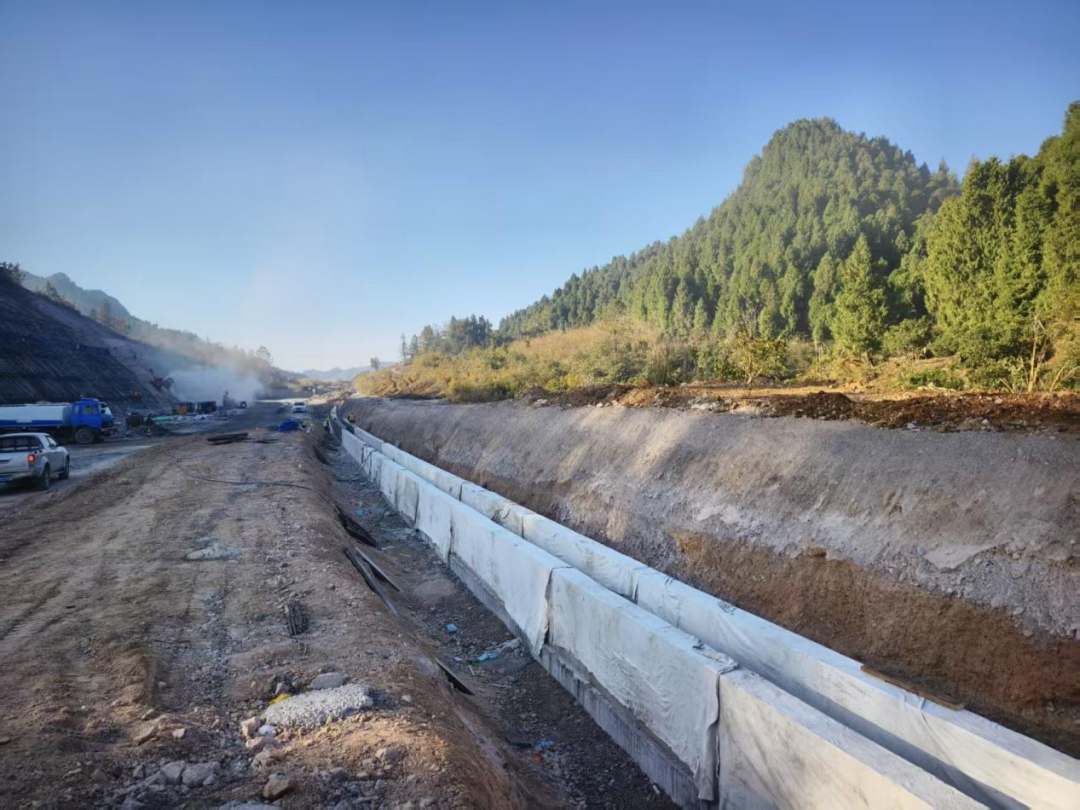

K29+200-K30+230右侧矩形加深边沟

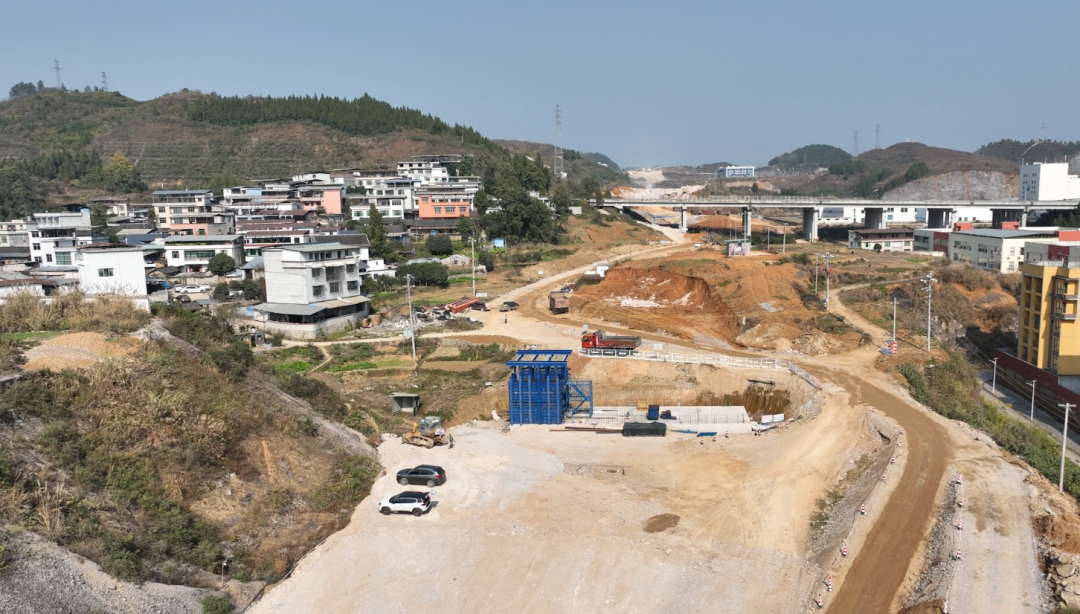

(2)铜兴互通路基土石方,累计完成挖方4.47万方、填方1.94万方;

铜兴互通路基土石方
(3)K30+330~K30+780段衬砌拱现浇混凝土完成929方。
(4)K29+976~K30+250段左侧路基I-1型边沟现浇混凝土完成222方。
(5)K30+630~K30+770段右侧填方路基坡脚0.6*0.6梯形排水沟现浇混凝土完成107方。
(6)K31+400~K31+480 段仰斜式路堤墙浇筑完成624.5方,路肩墙浇筑完成605方。
(7)谢桥互通AKO+687~900段路基完成清表。
3.涵洞工程。K28+960涵洞完成基础240方。

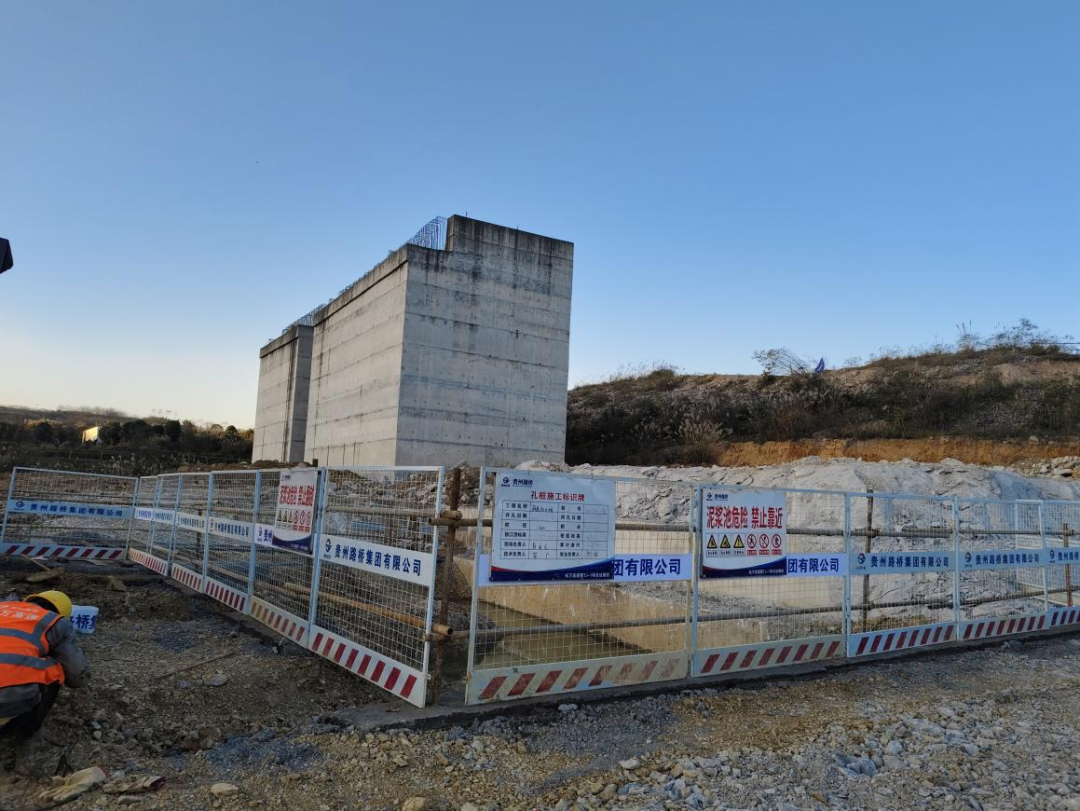

铜兴互通K28+960涵洞
4.桥梁工程
(1)寨桂大桥:设计桩基38根,墩柱14根,盖梁8个,T梁共计50片,正在进行桩基施工,完成5号桥台5b-0~5b-5#桩基,桩基6根。

寨桂大桥桩基施工
(2)石竹1号大桥:设计墩柱34根,盖梁34个,T梁共计195片。已完成右幅1~5#墩砼浇筑、右幅1#~8#墩墩柱操作平台搭设、右幅6~8#墩墩顶破除及0#桥台,右幅1、2#墩盖梁浇筑;正在进行左幅2、3、4号墩承台植筋,右幅3号墩盖梁钢筋安装、4号墩盖梁底板安装。墩柱5根,盖梁2个。

石竹1号大桥
(3)石竹2号大桥:设计桩基60根,墩柱38根,盖梁21个,T梁共计126片。正在进行桩基施工,已完成0#桥台桩基,左幅1号墩、8号墩、9号墩、10号墩桩基,右幅1号墩、2号墩、5号墩、6-0、7-1、8-0、9号墩、10号墩、11号墩桩基;右幅6-0、10-1桩基终孔,桩基35根、墩柱0根,盖梁0个。

石竹2号大桥桩基施工
5.隧道工程。隧道工程正在进行场站建设、出口端边仰坡及套拱施工。

石竹村隧道出口

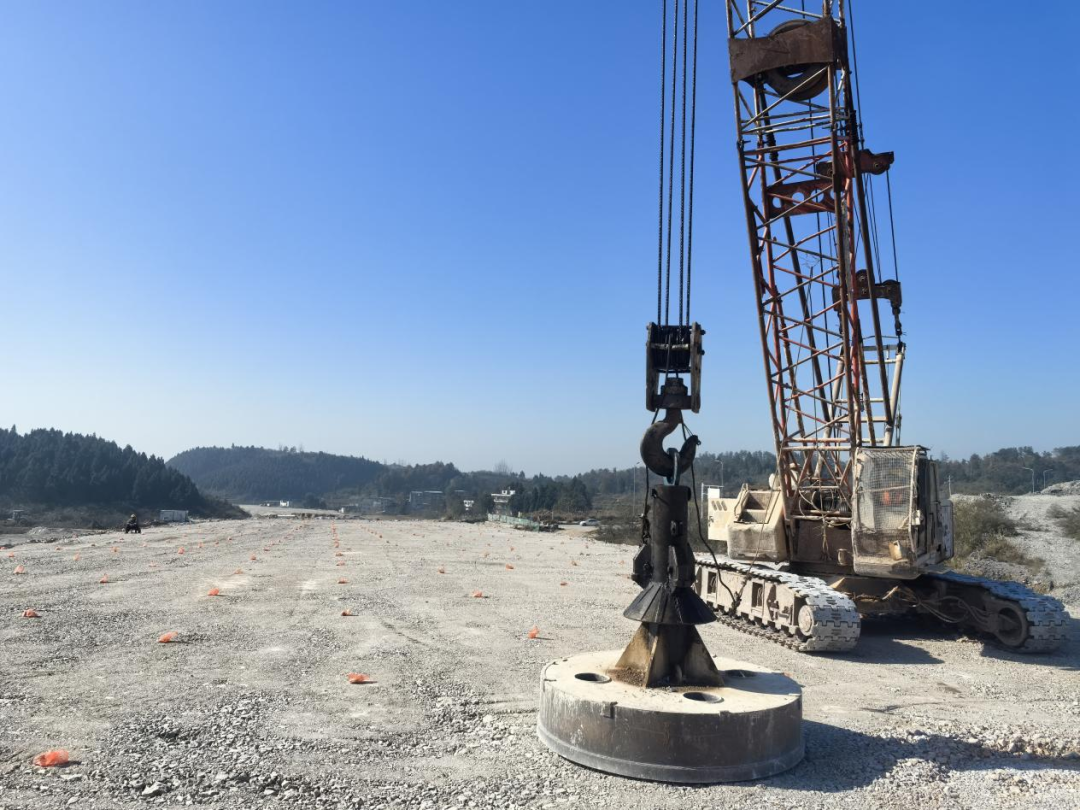

6.预制场。T梁预制场:1#T梁预制场台座已建设完成24个,完成2片T梁浇筑。
新闻多一点
贵州交投集团投资建设的松万项目起于松桃县大兴街道,顺接松铜高速通过改造将军山枢纽与杭瑞高速十字交叉,终点在万山区龙生,设“T型枢纽”与铜大高速衔接,路线全长36.982公里,全线采用4车道高速公路标准建设,设计速度80公里/小时。
